一. 施工鋼格柵板的區域
主要為煤氣化裝置煤氣化框架Ⅰ、Ⅱ系列安裝工程43m~123m所有樓層的平臺鋼格柵板安裝和框架內所有鋼樓梯和踏步板的安裝。平臺板和樓梯板的安裝主要采用焊接,踏步板的安裝主要采用螺栓連接。
二. 鋼格柵板施工準備
1.施工前編制、報審技術方案,做好鋼格柵板安裝技術交底。
2.施工班組人員在施工前要熟悉圖紙,掌握鋼格柵板鋪設施工的要點和難點。認真勘察現場,做好鋼格柵板安裝危險源辨識,采取必要防護措施。
3.按照施工需要配備施工機具,保證施工機具滿足現場施工的需要。
4.規劃好鋼格柵板堆放區,做好施工準備。
三. 鋼格柵板的驗收
1.鋼格柵板一般為定尺寸供料,施工人員應按照施工圖紙,對照材料供貨單進行選料、標注編號,不應隨意切割鋼格柵板。
2. 鋼格柵板供貨狀態、時間、順序應符合現場安裝要求,檢查不合格的不得用于本工程上。
3.鋼格柵板幾何尺寸公差應符合相關規范要求。
4.到貨鋼格柵板必須有清晰的正確的排版編號和件數。
5.鋼格柵板裝卸宜采用尼龍吊帶,若用鋼絲繩吊裝,應注意保護鋼格柵板邊緣扁鋼。使用叉車裝卸時,應防止叉齒撞擊鋼格柵板外側扁鋼,造成鋼格柵板變形。
四. 鋼格柵板主要的技術要求
1.根據設計圖紙和鋼結構設計總說明,平臺均采用鋼格柵板鋪設,鋼格柵表面均為熱鍍鋅。
2.根據現場實際情況,施工工序采取從下向上,從一邊向另一邊的推進式安裝方法。作業面上方必須設置縱向和橫向水平安全繩(生命線),保證作業人員做到100%系掛帶,水平安全繩(生命線)應使用直徑不小于12 mm 的鋼絲繩。
五. 鋼格板的安裝
1.格柵板安裝前必須確定安裝順序,結合圖紙的格柵板編號依次安裝。鋼格柵安裝前應在地面拆開,按照樓層圖紙編號和安裝順序歸類擺放。
2.鋼格柵安裝前應對其擱置范圍內的樓面進行檢查,防腐工作應已完成。
3.格柵板安裝工序必須從結構第一層的鋼梯開始向四周鋪設,鋼格柵板一旦擱置在梁上,應馬上調整間隙并將其固定,以避免鋼格柵板位移,造成安全事故。
4.每安裝一塊格柵板后必須把安裝夾緊固(每件格格板使用安裝夾的數量不得少于2只)或點焊牢固,格柵板安裝一塊必須固定一塊,沒有固定的格柵板嚴禁站人作業,也不允許拆除臨時防護措施。
5.格柵板不得集中堆積在鋼梁上,在安裝完的格柵板上堆積高度不得超過 1.2 m。
6.作業過程中作業人員應將小型工具放入工具袋內,不允許將小型工具及配件(手錘、扳手、撬棍、焊條等)直接放在格柵板上,防止墜物傷人。
7.電、氣焊及修改作業前應落實防火措施,預防火災或人員燙傷。
8.格柵板鋪設工作,原則上不允許上下兩層或多層同時進行交叉作業。如確需交叉作業,必須在兩個作業層之間必須有有效的隔離設施。
9.搬、抬、撬、挪格柵板時應有防護措施,以防格柵板及作業人員墜落。
10.作業過程中要進行場地清理,工具和切割下來的金屬材料不能堆放到正在安裝或拆除過程中的格柵開口附近,對邊角余料要及時回收,防止墜落造成物體打擊及燙傷。
11.格柵板全部安裝鋪設完畢,或局部安裝完需進入下道工序,應由項目部相關人員進行驗收合格后,方可交付使用。
12.對廢棄的預留孔、洞、口必須按格柵的制作規定予以永久封閉,經驗收合格后方可交付使用。
13.鋼格柵板安裝間隙一般為10mm。鋼格柵板間和邊緣的位置
14.鋼格柵板受荷扁鋼兩端必須支承在鋼粱或其它支承架上,每端搭接長度不少于25mm。
15.兩鋼格柵板間距通常為10mm,安裝時需根據圖紙要求和現場實際情況作適當調整,在保證第16條的前提下,最小安裝間距應滿足以下要求:鋼格柵板之間間距為3mm,鋼格柵板與相鄰結構間距為10mm。
六. 鋼格柵板的固定
1.鋼格柵板的固定主要有焊接和專用安裝夾兩種方法。
2.對永久性不需拆卸的鋼格柵板,可采用分段焊焊接,將其焊在支承結構上。焊接位置在鋼格柵板的最外側第一根扁鋼上,焊接長度≥25毫米,焊角高度按設計要求,且最低不小于板厚。

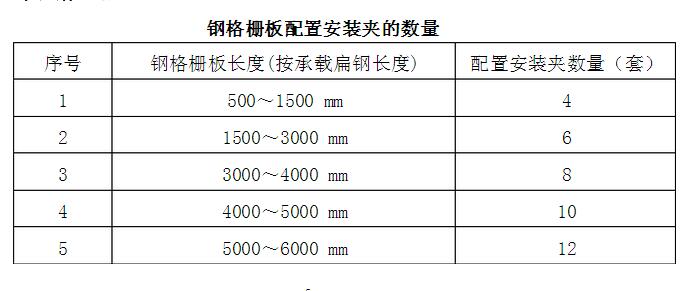

3.鋼格柵板焊接完畢,應將焊點處的熔渣清理干凈,并將設備及結構的被污染部分補刷防銹漆、銀粉漆。 4.對于有拆卸要求的鋼格柵板一般采用安裝夾安裝。按照?qǐng)D紙或廠家技術文件要求,將鋼格柵板用安裝夾緊固在支承粱上,原則上每塊鋼格柵板的安裝(約1平方米計)不少于四套安裝夾,分別安裝在鋼格柵板的四個角上。但如果鋼格柵板較長,且板中間有支承梁的情況下,安裝夾可按下表中鋼格柵板配置安裝夾的數量配置。
5.焊接在支撐結構上的安裝夾螺栓焊縫應飽滿,壓片上的螺母應擰緊。投入使用后要注意保養和維護,如發現安裝夾松動,應及時緊固。
6.鋼格柵板安裝固定后不能橫向移動或脫離支承架。
七. 鋼格柵板開孔要求
1.當設備或管道安裝需穿越鋼格柵板時,如果鋼格柵板廠家未做相應預留,應依據廠家說明書或設計文件要求進行開孔。開孔周圍要設置腳手架防護欄,并設置警示標志。
2.對有保溫要求的設備或管道,開孔時應預留出保溫層的厚度。
3.開孔完畢,依據要求增加開孔補強扁鋼,并補刷防銹漆、銀粉漆。
4.開孔需經過總包單位確認,開孔處用與鋼格板相同的扁鋼包邊。
八. 鋼格柵板施工驗收
1.鋼格柵板安裝完畢,施工班組自檢合格后通知主管技術員進行驗收。由主管技術員、質量檢查員、安全員共同對已完鋼格柵板工程進行驗收,驗收合格進行標識后才能投入使用。
2.對已經鋪設完和已投入使用的鋼格柵板,在未辦理拆除作業許可證前,嚴禁任何單位及個人隨意拆卸或挪動鋼格柵板。
